2025年8月,国务院办公厅转发财政部《关于规范政府和社会资本合作存量项目建设和运营的指导意见》(国办函〔2025〕84号)正式落地,这份被业内称为”84号文”的文件,为我国超10万亿元规模的PPP存量项目带来了系统性规范方案。一时间,”PPP”这个财经圈的高频词汇再次引发热议。但对于很多普通读者来说,PPP项目究竟是什么?它和我们的生活有什么关系?为什么政府要和企业合作做项目?今天,我们就用最通俗的语言,结合最新政策和真实案例,带大家彻底搞懂PPP项目。
什么是PPP项目
PPP,全称Public-Private Partnership,即政府和社会资本合作模式。简单来说,就是政府和企业联手干一件事,通常是建设基础设施或提供公共服务。比如修公路、建医院、搞污水处理等。
你可以把PPP项目理解为”政府搭台,企业唱戏,百姓受益”的三方合作模式。政府出政策、出资源,企业出资金、出技术、出管理,共同建设和运营那些投资大、周期长、关系国计民生的项目。
世界银行对PPP的定义是:”私营部门和政府机构间就提供公共资产和公共服务签订的一种长期合同,其中,私营部门须承担重大风险和管理责任。”这个定义强调了三个关键点:长期合作、风险共担、企业主导运营。
在中国,PPP模式的官方定义是:”政府为增强公共产品和服务供给能力、提高供给效率,通过特许经营、股权合作等方式,与社会资本建立的利益共享、风险分担及长期合作模式。”(来源:国家发展和改革委员会官网)
PPP项目的核心特征
- 伙伴关系:政府和企业不是上下级关系,而是平等的合作伙伴。双方通过合同明确权利义务,共同为项目负责。
- 风险共担:不是所有风险都由政府或企业一方承担,而是根据”谁最能控制风险就由谁承担”的原则来分配。比如政策变动风险通常由政府承担,而建设和运营风险则主要由企业承担。
- 利益共享:企业通过项目运营获得合理回报,政府则以更少的财政投入获得更好的公共服务,最终受益的是老百姓。
- 长期合作:PPP项目合作期限通常很长,一般为10-30年,这样企业才有足够时间收回投资并盈利。

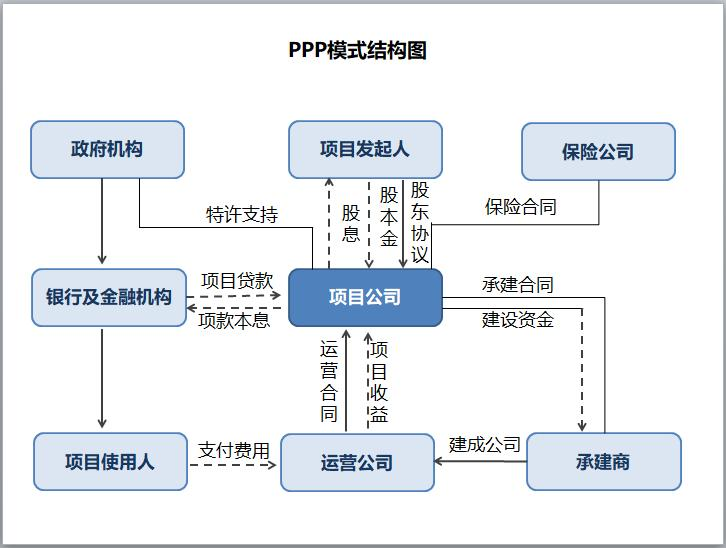

PPP项目模式示意图

这张图清晰展示了PPP项目中各方的关系:政府负责监管和政策支持,企业负责融资、建设和运营,银行提供贷款,保险公司提供风险保障,最终为用户提供公共服务。
PPP项目的运作模式
PPP项目有多种运作模式,最常见的有以下几种:
BOT模式(建设-运营-移交)
这是最经典的PPP模式。企业负责项目的建设、运营,在特许经营期内通过收费收回投资并盈利,到期后将项目无偿移交给政府。比如高速公路项目,企业建完后收费20年,到期后交给政府。
BOO模式(建设-拥有-运营)
企业建设并拥有项目资产,在特许经营期内运营并获利,到期后是否移交政府可协商。这种模式下企业对项目拥有所有权。
TOT模式(转让-运营-移交)
政府将已建成的项目转让给企业运营,企业支付转让费,在特许期内通过运营获利,到期后移交政府。这种模式适合盘活存量资产。
ROT模式(改建-运营-移交)
政府将现有项目转让给企业,企业负责改建和运营,到期后移交政府。比如旧医院的改扩建项目。
几种模式的区别
| 运作模式 | 特点 | 所有权归属 | 适用场景 |
|---|---|---|---|
| BOT | 建设、运营后移交 | 期满后归政府 | 高速公路、桥梁 |
| BOO | 建设、拥有并永久运营 | 始终归私营部门 | 新能源电站 |
| TOT | 转让运营权后移交 | 期满后归政府 | 已建成的基础设施 |
| ROT | 改建、运营后移交 | 期满后归政府 | 旧设施改造 |
真实案例解析
成功案例1:景宁县金村水库PPP项目(BOT+O&M模式)

浙江省丽水市景宁县金村水库及供水工程是一个典型的成功案例。这个项目总投资5.76亿元,采用BOT(建设-运营-移交)+O&M(委托运营)模式,由政府和社会资本共同建设运营。

水库总库容905万立方米,平均日供水规模达2.4万吨,为景宁县城提供了可靠的饮用水水源。项目于2025年4月顺利通过完工验收,标志着景宁县”一主一备”双水源供水格局正式形成。
成功原因:
- 风险分担合理:政府承担政策风险和征地拆迁风险,企业承担建设和运营风险。
- 回报机制清晰:通过水费收入和政府补贴相结合的方式,保障企业合理收益。
- 监管到位:政府建立了严格的绩效考核体系,确保项目质量和服务水平。
这个项目不仅解决了景宁县的供水问题,还通过PPP模式减轻了政府财政压力,同时引入了先进的建设和管理经验。

成功案例2:巴西圣保罗城轨PPP项目(特许经营)
国际上也有很多成功的PPP案例。巴西圣保罗城轨项目总投资25亿美元,采用特许经营模式,由企业负责建设和运营。项目完成后,大大改善了圣保罗的城市交通,每天客运量达130万人次。

成功经验:
- 清晰的特许经营协议,明确双方权利义务。
- 合理的收益分配机制,企业通过车票收入和广告收入获得回报。
- 严格的监管和绩效考核体系,确保服务质量。
这个项目不仅缓解了圣保罗的交通拥堵,还带动了沿线经济发展,是国际PPP项目的典范。
失败案例:普邦股份郑州高新区PPP项目
有成功就有失败。2025年5月,普邦股份公告终止郑州高新区市政绿化PPP项目,原因是政府方拖欠服务费9460万元,导致项目无法继续运营。

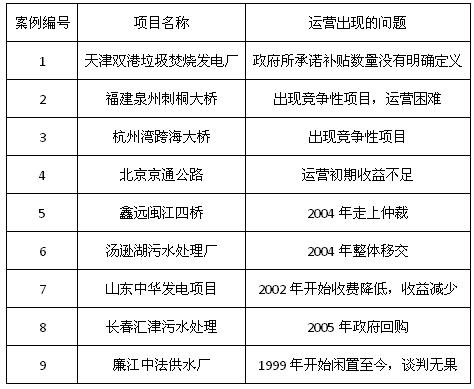

这个表格显示了多个PPP项目失败的原因,普邦股份的案例就是典型的”政府付费拖欠”问题。
失败原因:
- 政府履约能力不足,未能按时支付服务费。
- 项目重新立项入库工作进展缓慢,影响后续融资。
- 土地变更手续和验收工作滞后,导致工程结算困难。
这个案例告诉我们,PPP项目成功的关键不仅在于企业的运营能力,更在于政府的履约能力和政策稳定性。
PPP项目的优缺点
优点
- 减轻政府财政压力:通过引入社会资本,减少政府直接投资,缓解财政负担。
- 提高项目效率:企业通常比政府更有效率,能通过优化管理和技术创新降低成本。
- 引入先进技术和管理经验:社会资本的参与带来了先进的建设技术和运营管理经验。
- 促进公共服务提质增效:竞争机制和绩效考核促使企业提供更好的公共服务。
- 分散风险:风险在政府和企业之间合理分配,降低了单一主体的风险压力。
缺点
- 项目周期长,不确定性大:长达20-30年的合作期内,政策、市场等因素可能发生重大变化。
- 合同复杂,谈判成本高:PPP项目合同涉及内容多,谈判过程漫长复杂。
- 政府履约风险:地方政府可能因财政压力或换届等原因不履行合同义务。
- 企业盈利与公共利益的平衡难题:企业追求利润最大化可能与公共利益产生冲突。
- 监管难度大:需要建立完善的监管体系,防止企业为盈利而降低服务质量。
最新政策动态:2025年84号文解读
2025年8月出台的84号文是PPP领域的重要政策,主要针对存量PPP项目的规范和管理,核心内容包括:
1. 保障在建项目顺利完工
- 优先实施有收益的项目,对接近完工的项目加快验收和运营。
- 对推进缓慢的项目,可压缩规模、优化标准,控制成本。
- 政府和企业要及时足额缴纳项目资本金,2024年底前未开工的项目原则上不再采用PPP模式。
2. 保障合理融资需求
- 金融机构要按合同约定及时发放贷款,不得无故终止。
- 对未签贷款协议的项目,要合理确定信贷条件,不得要求政府出具承诺文件。
3. 推动已运营项目平稳运行
- 政府要按绩效结果及时付费,不得以任何理由拖欠。
- 加强项目运营监管,绩效评价结果与付费挂钩。
- 鼓励通过调整投资回报率、延长合作期限等方式,提高项目可持续性。
4. 强化政策支持
- 地方政府可统筹使用一般债券、专项债券等资金,支持PPP项目。
- 将政府支出责任纳入预算管理,确保及时足额支付。
政策解读
84号文的出台,一方面是为了解决存量PPP项目的历史遗留问题,特别是政府付费拖欠问题;另一方面是为了规范PPP项目管理,提高项目质量和效率。
对企业来说,政策明确要求政府及时付费,保障了企业的合法权益;对政府来说,通过规范管理和风险控制,能提高财政资金使用效率;对老百姓来说,最终将获得更优质、更稳定的公共服务。
PPP项目的未来发展趋势
随着政策的不断完善,PPP项目将呈现以下发展趋势:
- 规范化发展:政策监管将更加严格,项目质量和透明度将提高。
- 聚焦使用者付费项目:未来PPP项目将更多地面向有稳定收益的领域,减少对政府付费的依赖。
- 专业化运营:具备专业运营能力的企业将更具竞争力,单纯的施工企业将逐渐被淘汰。
- 数字化转型:智慧化、数字化技术将在PPP项目中广泛应用,提高运营效率和服务质量。
- 绿色低碳方向:环保、新能源等绿色PPP项目将成为重点发展领域。
结语:PPP项目离我们并不远
其实PPP项目就在我们身边,从每天乘坐的地铁,到喝水用的自来水,再到家门口的公园,都可能是PPP项目的成果。理解PPP项目,不仅能帮助我们看懂财经新闻,还能让我们更好地监督和评价公共服务质量。
2025年是PPP模式发展的关键一年,随着84号文的落地和实施,存量项目将得到规范,增量项目将更加优质。未来,PPP模式将在基础设施建设和公共服务提供中发挥更大作用,为经济发展和民生改善贡献力量。
作为普通民众,我们既要看到PPP模式带来的好处,也要关注项目实施中的问题,共同推动PPP模式健康发展,让更多优质的公共服务惠及千家万户。
最后,留给大家一个思考题:你所在的城市有哪些PPP项目?它们的运营情况如何?欢迎在评论区分享你的观察和看法!
